貴州開元完善福星礦區GPS控制網測量工作
貴州開元礦業有限公司福星礦區于2016年下半年建立了礦區基本控制網,隨著探礦力度不斷深入和加大,進一步加密和完善其他礦區基本控制網勢在必行。
福星礦區GPS控制網建立時,利用國家C級GPS控制點組網,網型合理,所測得的數據精度較高。福星礦區靜態測量控制點8個,富元礦區、金蘭礦區靜態測量控制點6個共14個控制點。其中有10個控制點的精度均達到國家四級GPS控制點的精度D級標準要求,4個達到國家E級GPS控制點的精度標準要求。覆蓋范圍基本上滿足了福星礦區生產所需。而對于金蘭礦區和中聯礦區的GPS控制點組建則相對不足。因此,組建中聯礦區和補充完善金蘭礦區的GPS控制網測控工作自然的提上了測繪工作日程。
靜態測量對于精度的要求相當嚴格,測量過程不允許出現任何偏差,否則所得到的成果將無法使用。為此,在測量工作實施前,王文山、丁天遵兩位工程師針對技術人員進行了操作培訓,指導他們完全掌握了全部操作流程和規范,經過實戰練習,確定可以完全操作后才開始進行實地作業。

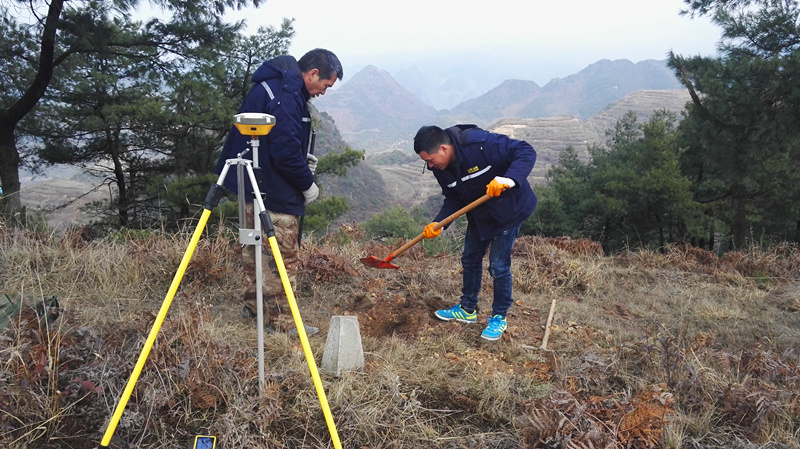

△為埋設控制點水泥樁
選擇最佳控制點網型是提高測量控制點精度的唯一措施。網型宜采用有三邊形組成的網型,且邊長盡量對等。作為礦區的首級控制點,要求選擇地勢較高、四周通視條件好,有利于衛星信號接收和數據鏈發射的地方,再進行GPS靜態控制測量工作。本著既能全區域覆蓋礦區又能提高控制點測量精度的原則,測量工程師們首先在1比1萬的地形圖上設計出最合理的布控方案,然后到現場進行實地考察,調整控制點位置,使其布設方案趨于完善、合理。然后就是把預制好的水泥樁運到設計好了的控制點,進行埋設并測出臨時坐標成果,為后期的靜態測量做好準備。
國家C級GPS基本控制點位于白果鎮北西方向的高山上,另一個C級GPS基本控制點位于水塘堡北方向的高山頂上。兩點均位于礦區北部,距離福星礦區9到11公里,相對于福星、金蘭兩個礦區所組成的控制網網型基本上合理。但距離中聯礦區達19公里,而且所組成的網型不合理,需要另組網型?,F(xiàn)有的國家控制點不能滿足中聯礦區測量所需。公司領導王天中經理在得知消息后,立刻組織人員到縣市級相關單位查找國家控制點數據。通過努力,終于收集到了另外兩個可以組成合理網型的控制點數據,為提高測量精度打下良好基礎。工程師們在完善了設計方案后就立即展開了控制測量工作。

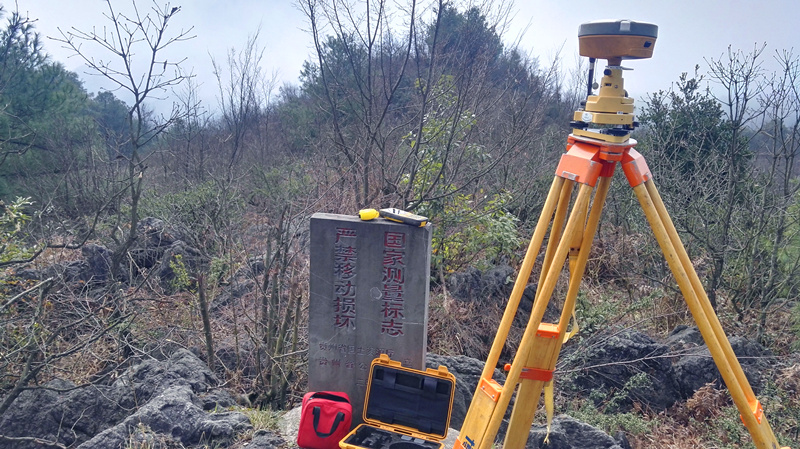

△在國家測量控制點上架設GPS測量基站
根據規范要求,單點靜態測量時間為90分鐘,測量過程中不能有手機、電力線纜等干擾源。測量組在規范了工作流程后便開始了GPS外業靜態開展測量工作。
在公司各級領導的大力支持下,測量組在克服天氣、交通等不利因素條件下,終于順利完成了本次測量工作。
本次共完成亮巖礦區GPS靜態測量控制點3個,銅烘山鉛鋅鐵礦區2個,補充測量福星礦區控制點2個。通過解算,所測量的7個控制點成果精度有6個達到國家D級精度,1個達到國家E級精度。這樣的精度級別以及控制點所覆蓋的范圍,基本上能夠滿足現階段礦山開展探礦工作。隨著后期工程項目的開展,還要繼續進行補充、加密測量控制點工作。
礦區的GPS靜態控制點測量是建立在國家高等級點基礎上,對福星、富元、金蘭和亮巖礦區的測量控制工作,相當于四個區域聯網測量。這種工作方式,為今后的測繪、地質探礦以及相關的其他工作提供技了術依據,也為公司的后期工作開展提供了便利條件。
